03结语当前,仁江光伏全国各地的项目团队正以531并网为目标倒排工期,通过管理创新与技术突破的双轮驱动,为年度装机目标达成奠定坚实基础,持续践行双碳战略下的新能源使命




决战531

抢工期 · 抓进度 · 保并网




国家发改委和国家能源局联合印发的《关于深化新能源上网电价市场化改革促进新能源高质量发展的通知》发布以来,光伏行业进入深度调整期,企业面临并网时间节点与市场环境的双重考验。仁江光伏积极应对政策调整,公司分布在全国多地的光伏项目正紧锣密鼓加紧施工,全力以赴冲刺5月31日前的并网目标。




01




重点项目建设取得突破性进展

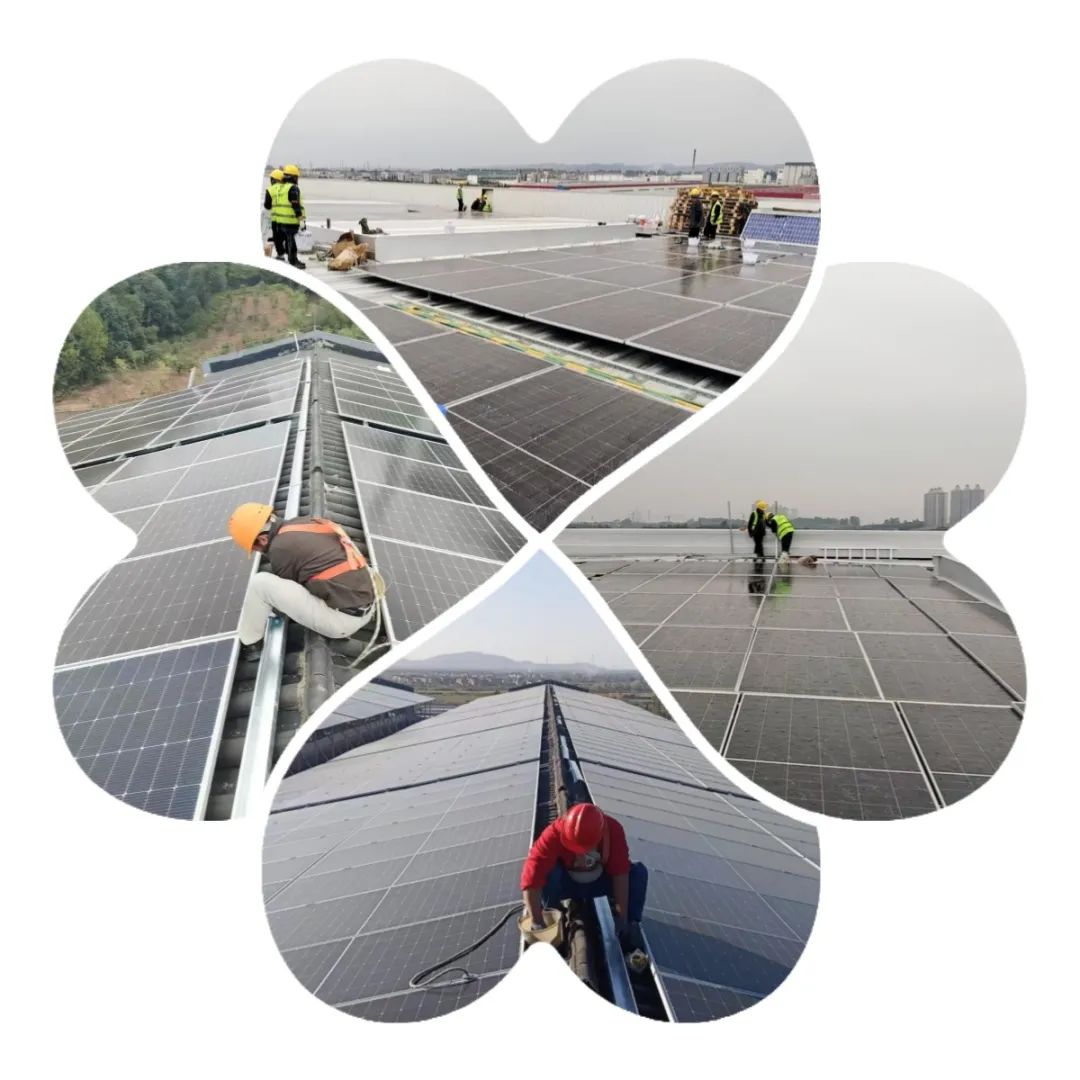

在江西,李渡酒厂2691kWp屋顶分布式光伏配储项目主体工程已竣工,项目采用20台100kW、3台50kW及1台30kW逆变器组成发电系统,通过0.38kV低压侧就近接入电网,计划于5月20日完成并网。与此同时,位于成都的中铁智装成都高新6MW智能装备光伏项目已完成盾构厂房一期建设,正在进行二期设计及施工,力争月底前实现并网。此外,高创科惟1.86MW光储项目、遵义梅岭电源2.63MW分布式光储项目等一批重点项目也在加速推进中。

02




多维发力保障项目高效交付

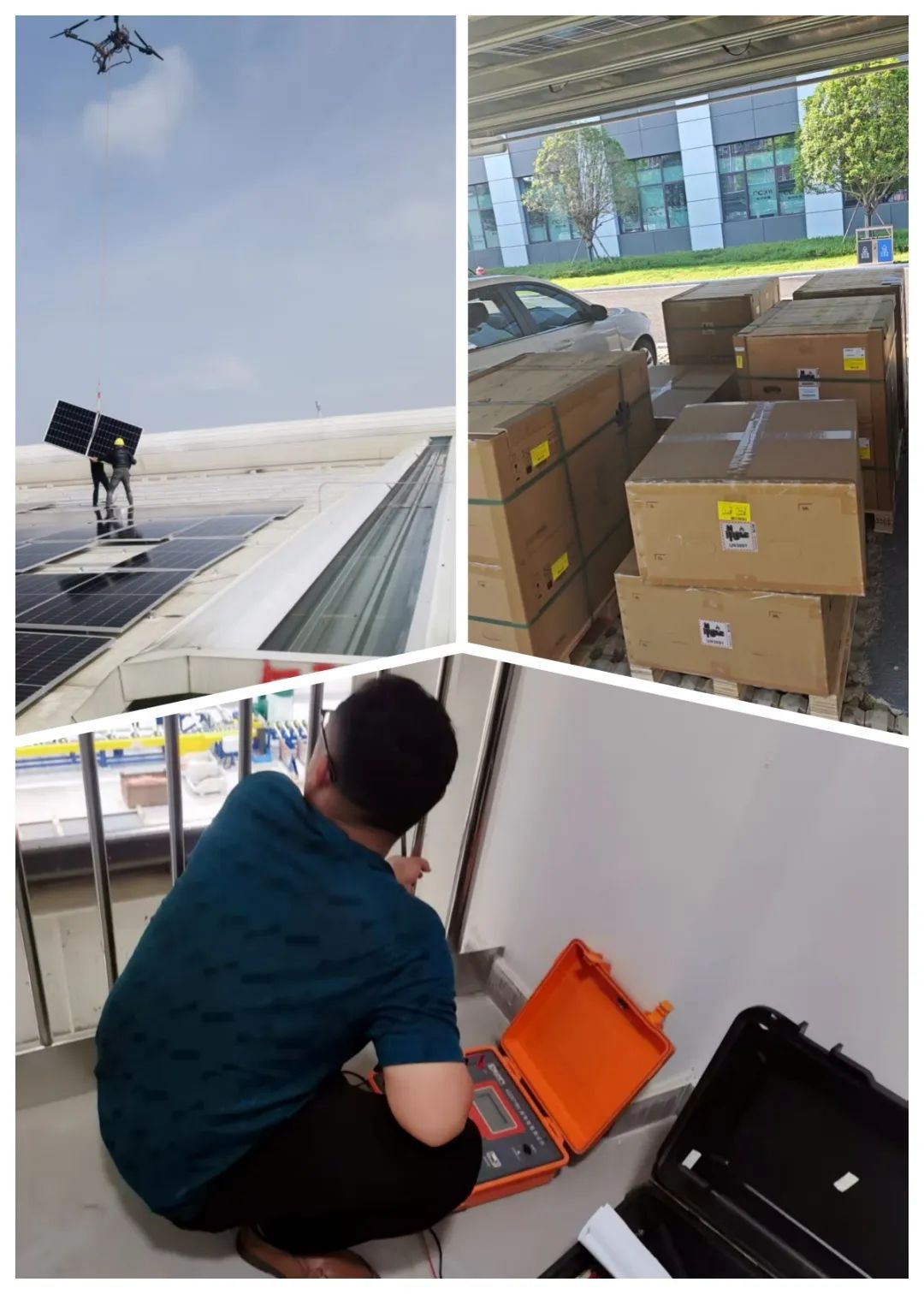

为确保各项目如期并网,仁江光伏构建了全链条保障体系,通过供应链韧性强化、安全管控升级、精细化管理落地和技术创新赋能四大举措协同发力:在供应链层面,公司建立多元化采购渠道与战略供应商合作机制,构建原材料动态储备体系,有效保障光伏组件、逆变器等核心设备的稳定供应;安全管理方面,严格执行标准化流程,保持零事故安全记录;执行层面,每个项目均配备专职项目经理,对材料进场、施工人数、工序衔接等关键节点动态掌控,并与施工单位建立协调机制,确保施工难题及时化解;技术创新领域,针对现场地形引入无人机吊装技术破解设备运输难题,同时通过能源智慧管理平台实现故障远程诊断,运维调试效率大幅提升,有效保障了项目的高效推进。

03




结语

当前,仁江光伏全国各地的项目团队正以“531并网”为目标倒排工期,通过管理创新与技术突破的双轮驱动,为年度装机目标达成奠定坚实基础,持续践行“双碳”战略下的新能源使命。
